進貨流程圖:從請購、採購到驗收進貨,7張圖看懂操作與單據

進貨流程圖可以把一次進貨拆成請購、採購、驗收與進貨四個階段,讓每個數量和價格都找得到出處。贊贊小屋用自己開發的「贊贊採購進貨系統」,搭配七張操作畫面,從建立供應商與商品開始,看一張單據如何接到下一張,直到貨品正式進貨。

進貨流程圖特色圖:請購單、採購單、驗收單、進貨單四張單據依序以箭頭相連,單據內為茶葉與珍珠兩列,標題為「進貨流程圖」與「贊贊採購進貨系統|操作範例」

一、進貨流程圖:先看懂整體順序

打開「贊贊採購進貨系統」的「總覽」,畫面中央就是「進貨流程圖」,五個方塊由左到右排開:第一個是基本資料的「供應商」,接著依序是步驟 1「請購單」、步驟 2「採購單」、步驟 3「驗收單」與步驟 4「進貨單」。每個方塊都標著用途,例如「跟誰買」「內部申請要買什麼」「對供應商下單」「貨到了,點收驗收」和「合格的貨正式進貨」,下方還會顯示目前有幾筆資料;這個示範畫面是供應商共 3 家,四種單據則都還是 0 張。點選方塊就會進入那張表單,商品則從方塊下方說明文字裡的「商品 共 5 項」連結進入。單據上的「轉為…」按鈕會帶著內容進入下一張表單,下一張存檔後,前一張就鎖定,要更正的話,得從最後一張往回刪,這是這套系統的操作提醒。

進貨流程圖要分清楚兩種資料:供應商與商品是基本資料,先建立好就能重複使用,不必每次進貨都重來;請購、採購、驗收與進貨才是隨每一次進貨往前走的交易單據。進貨只是進銷存管理中「進」的一段,進銷存整體的概念與流程,可以閱讀進銷存是什麼。這四張單據的順序,是範例採用的流程,各公司的作法不一定相同,重點是看懂每張單據在回答哪一個問題:誰需要、向誰買、收到什麼、最後收下多少。

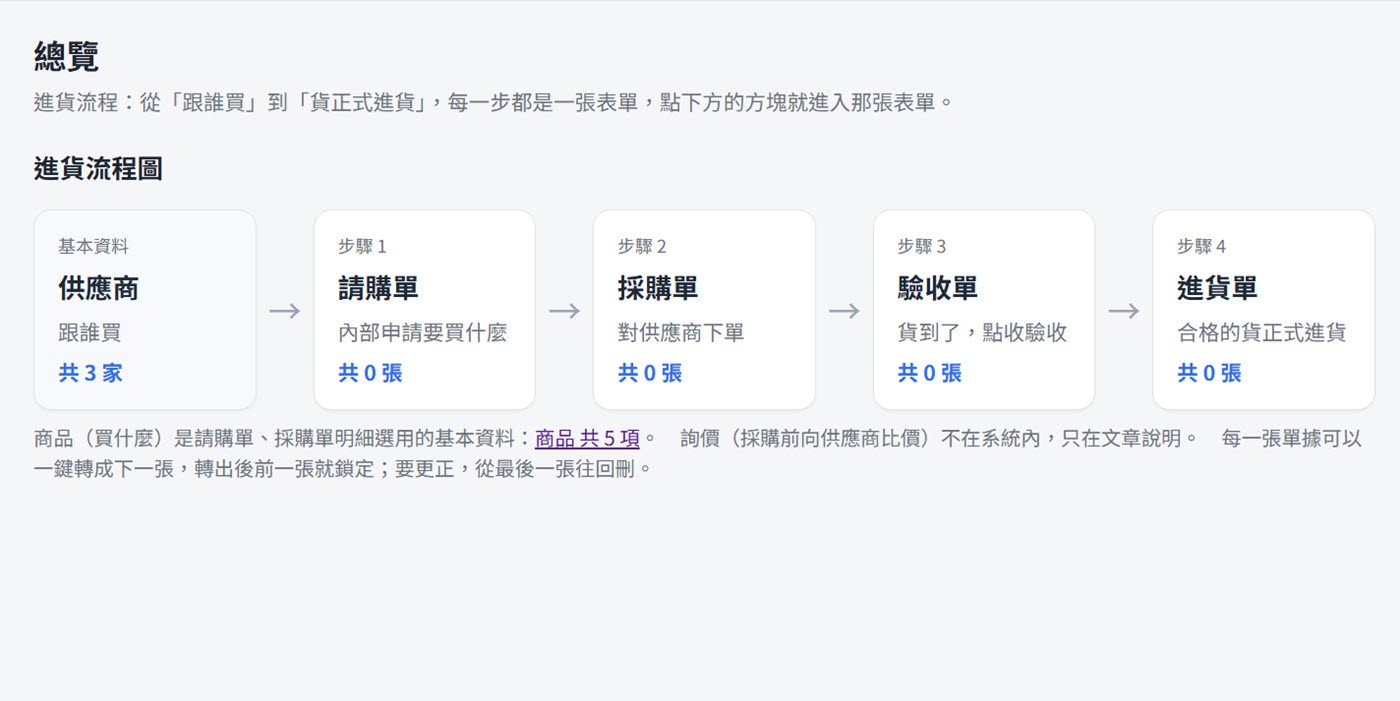

「贊贊採購進貨系統」總覽畫面:進貨流程圖由供應商、請購單、採購單、驗收單、進貨單五個方塊組成,供應商共 3 家、四種單據都是 0 張,下方有「商品 共 5 項」連結與轉單說明 流程卡:基本資料(供應商、商品)建立後重複使用,交易單據依請購單、採購單、驗收單、進貨單的順序承接

二、建立供應商:先確認要跟誰買

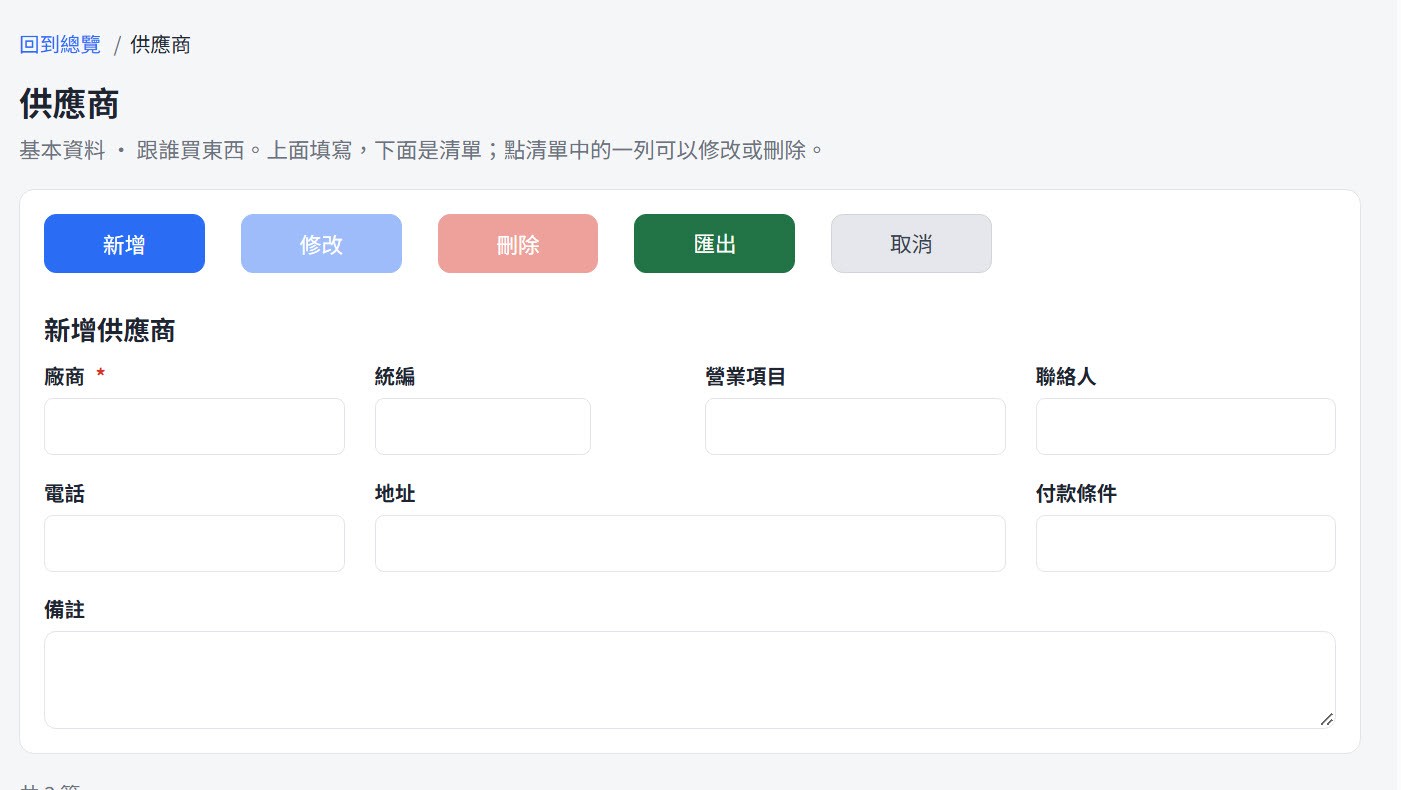

進入「供應商」頁面,上方是「新增」「修改」「刪除」「匯出」「取消」五個功能鈕,下方的「新增供應商」表單有「廠商」「統編」「營業項目」「聯絡人」「電話」「地址」「付款條件」與「備註」等欄位,其中只有「廠商」標示了必填。以範例資料來說,廠商填「大同茶行」,付款條件填「月結 30 天」,其餘欄位視手上有的資料補上,再按「新增」就建立完成。建立後的供應商會列在表單下方的清單,點選清單中的一列,就可以修改或刪除。

把供應商集中建立成基本資料,之後聯絡、下單與對帳都有共同的依據,不必每次回頭翻郵件或名片。「付款條件」記錄的是雙方約定的付款方式,例如範例中的「月結 30 天」,它是日後核對的參考,實際交易時仍要和供應商確認,沒有確認過的條件,不能只因為欄位裡有字就當成已經說定。

供應商頁面:功能列有新增、修改、刪除、匯出、取消,「新增供應商」表單的欄位為廠商(必填)、統編、營業項目、聯絡人、電話、地址、付款條件與備註 知識卡:供應商資料分為廠商識別、聯絡資訊與付款條件,範例為大同茶行、月結 30 天,提醒欄位有資料仍要確認是否適用本次交易

三、建立商品資料:統一品名、單位與規格

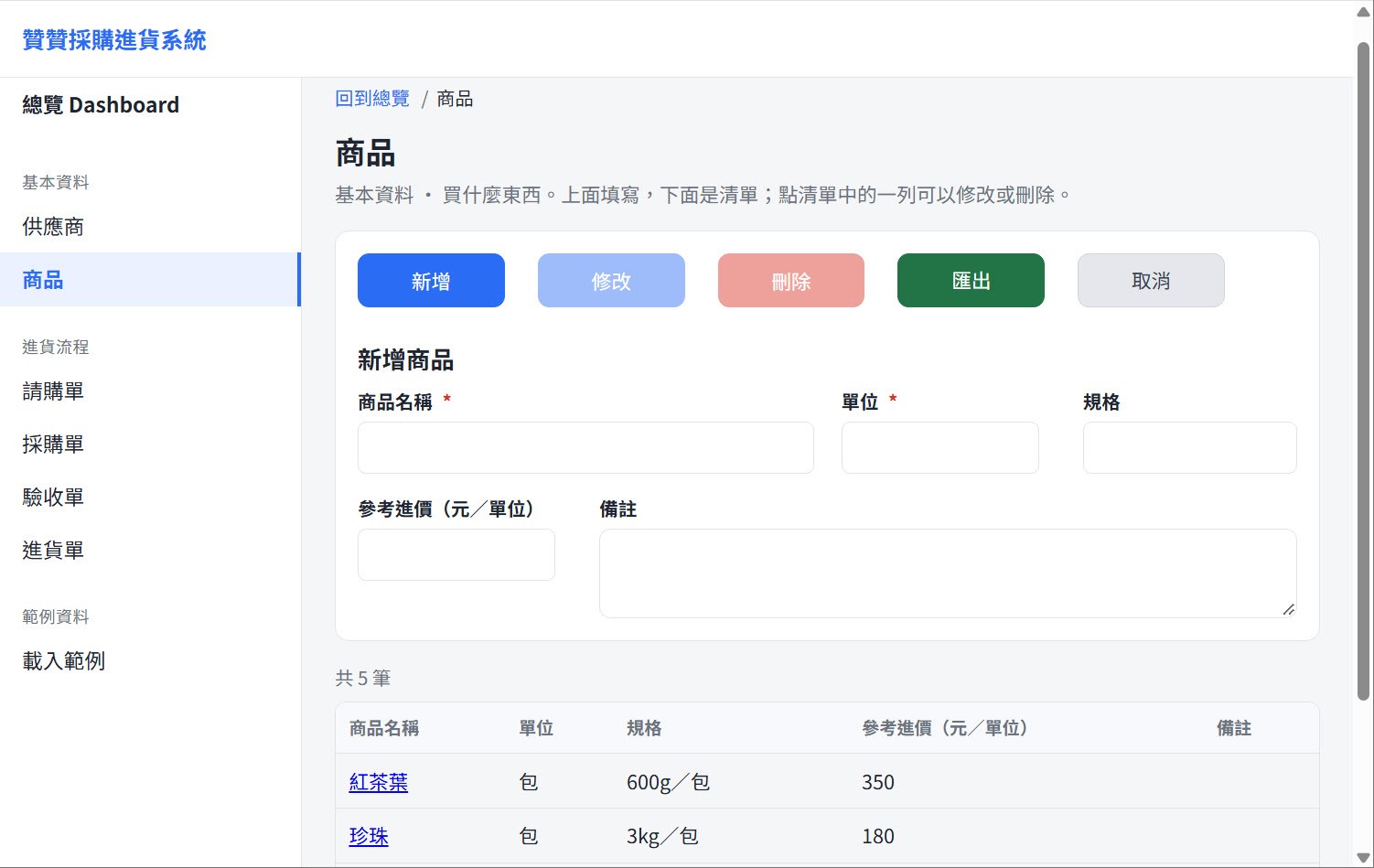

進入「商品」頁面,表單的欄位有「商品名稱」「單位」「規格」「參考進價(元/單位)」與「備註」,其中「商品名稱」和「單位」標示必填。範例建立了兩項商品:「紅茶葉」的單位是「包」,規格是「600g/包」,參考進價 350 元;「珍珠」的單位同樣是「包」,規格是「3kg/包」,參考進價 180 元。填好後按「新增」,商品就出現在表單下方的清單,目前清單共 5 筆,紅茶葉與珍珠是其中兩筆。

單位和規格要分開記,是因為它們回答的是不同的問題。「包」是計算數量的單位,「600g/包」和「3kg/包」則說明一包裡面是多少東西;請購、採購與驗收數的若都是同一種「包」,後面的數量才對得起來。「參考進價」提供採購時的參考,不是成交價,實際價格還是要以供應商報價與採購單上的單價為準。

商品頁面:「新增商品」表單欄位為商品名稱、單位、規格、參考進價與備註,下方清單列出紅茶葉(包、600g/包、350)與珍珠(包、3kg/包、180) 比較卡:紅茶葉(600g/包、350 元/包)與珍珠(3kg/包、180 元/包)單位都是包但規格不同,參考進價不等於成交價

四、填寫請購單:記錄內部需求

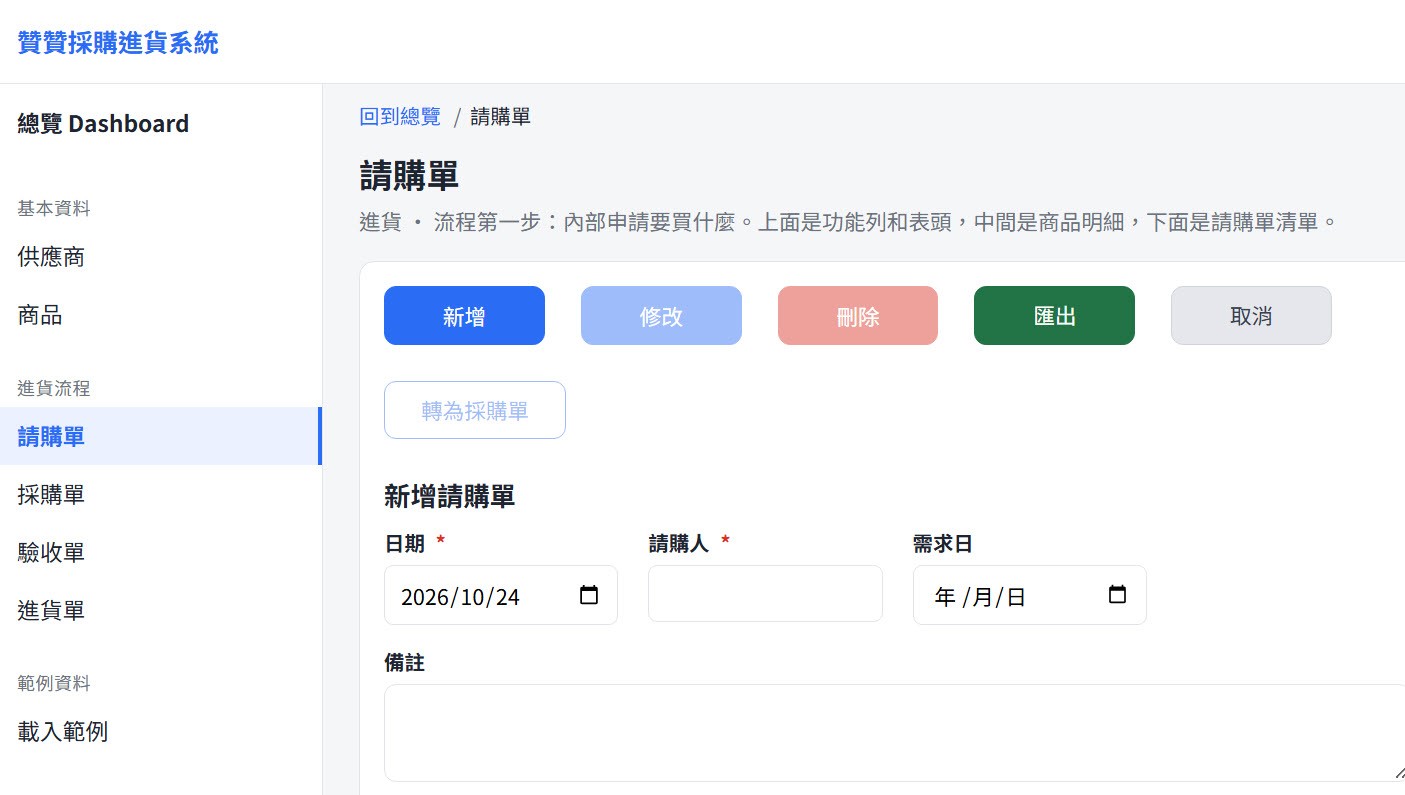

進入「請購單」頁面,功能列除了「新增」「修改」「刪除」「匯出」「取消」,還多了一個「轉為採購單」。「新增請購單」表單最上方是「日期」「請購人」與「需求日」,日期預設帶入開單當天,畫面上是 2026/10/24,「日期」和「請購人」標示必填,「需求日」與「備註」則可以視情況填寫,下方再填商品明細。範例由王小明提出請購,明細共 2 項;建立後,在採購單的「來源請購單」清單裡,就會看到「PR-202610-0001(王小明,2 項)」這一筆。要往下一步時,選取這張請購單,再按「轉為採購單」,系統就會帶著商品進入採購單頁面。

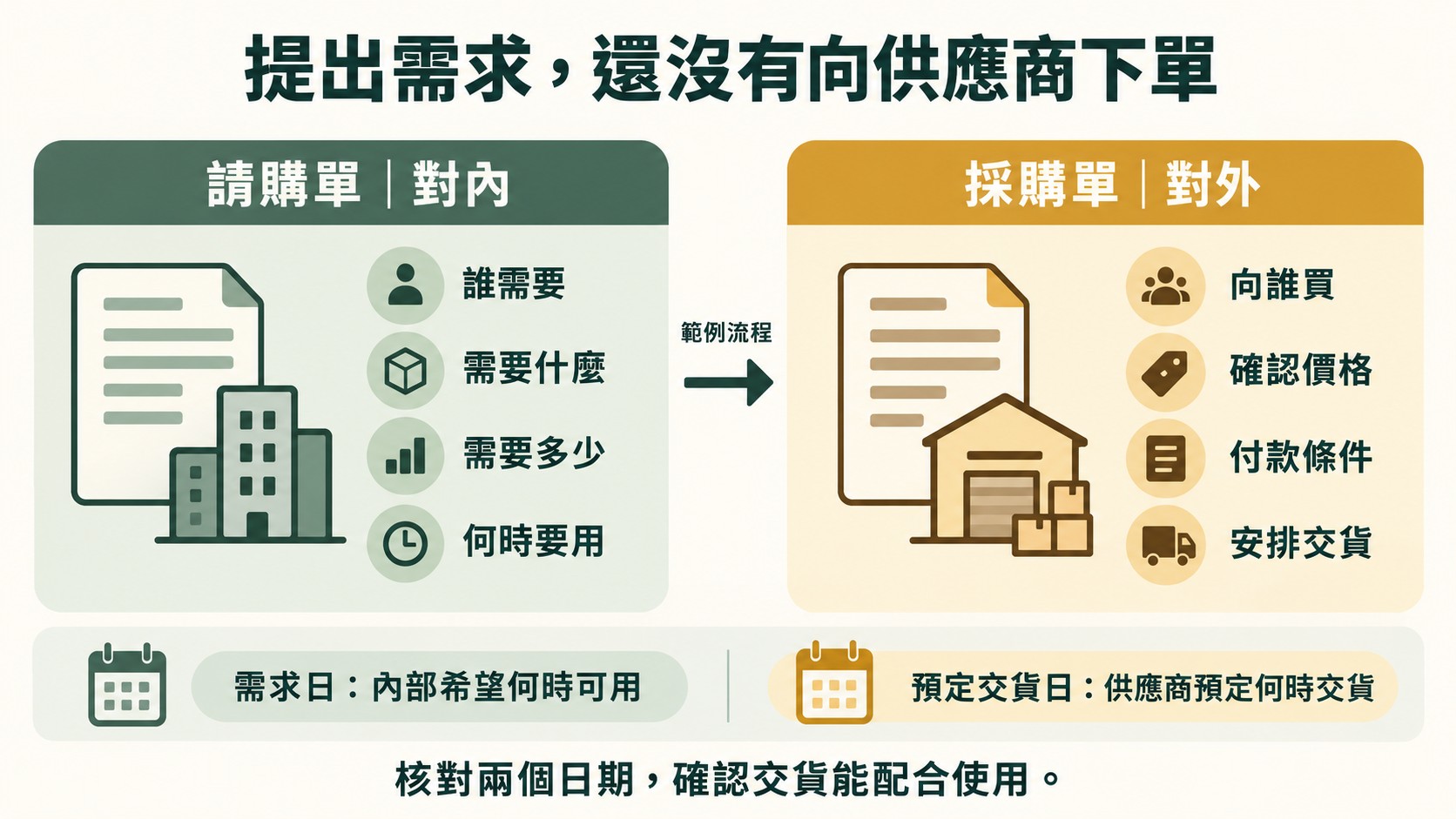

請購單回答的是「誰需要什麼、需要多少、什麼時候要用」,它是內部的需求紀錄,還沒有向任何供應商下單。「需求日」是內部希望貨品可以用的時間,和稍後採購單上供應商預定的交貨日是不同的兩個日期,把它們分開,才看得出交貨有沒有趕上需求。

請購單頁面:功能列多了「轉為採購單」,「新增請購單」表單有日期(2026/10/24)、請購人、需求日與備註 比較卡:請購單對內記錄誰需要什麼、需要多少、何時要用,採購單對外確認價格、付款條件與交貨,需求日與預定交貨日要核對

五、建立採購單:確認供應商、價格與交貨條件

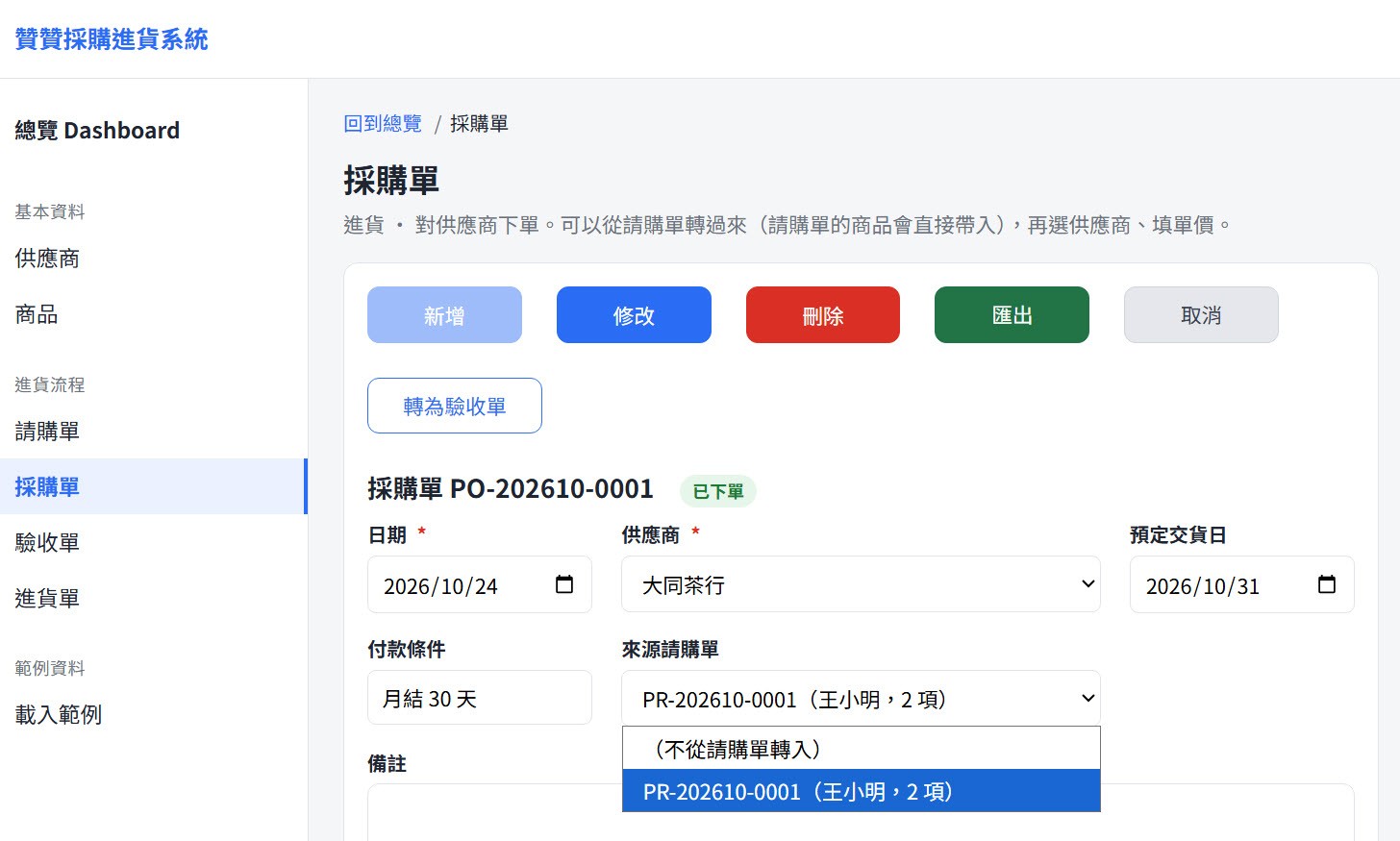

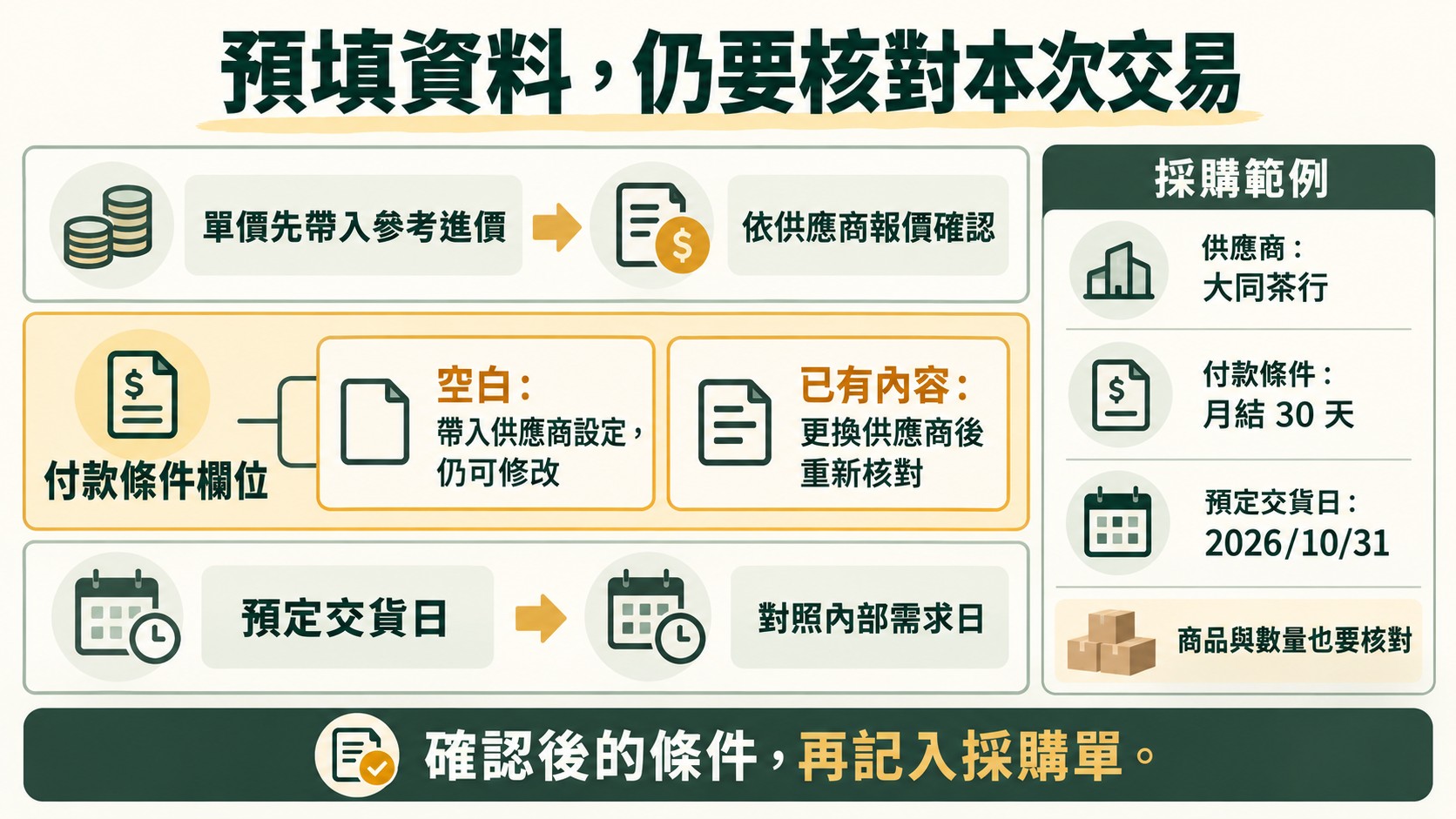

進入「採購單」頁面,可以從請購單按「轉為採購單」過來,也可以在表單的「來源請購單」清單選取「PR-202610-0001(王小明,2 項)」,請購單的商品就會直接帶入,單價則先帶入商品資料的參考進價。清單裡另有「(不從請購單轉入)」的選項,表示採購單不一定要從請購單開始,範例則從請購單轉入。接著選擇「供應商」大同茶行;若「付款條件」欄位尚未填寫,系統會帶入供應商資料中的設定,範例為「月結 30 天」,帶入後仍可修改,若欄位已有內容,更換供應商後也要重新核對付款條件;再依供應商的報價確認商品明細的單價,並把「預定交貨日」設為 2026/10/31。按「新增」後的單據編號是 PO-202610-0001,狀態標示為「已下單」。需要驗收時,按「轉為驗收單」就能銜接下一步。要注意的是,建立採購單只是把下單內容記在系統裡,並不代表系統已經把訂單寄給供應商。

採購單把內部需求變成對外的下單內容:向誰買、買什麼、單價多少、付款條件是什麼、哪天交貨。實務上,詢價與比價會在下單之前進行。系統的總覽特別說明,詢價不在系統內,這套系統沒有詢價單,詢價與比價依採購需要在系統外完成,確認後的交易條件再記入採購單。採購單上的「預定交貨日」,也要回頭對照請購單的需求日,確認供應商交得出貨,才趕得上內部使用的時間。

採購單 PO-202610-0001(已下單):日期 2026/10/24、供應商大同茶行、預定交貨日 2026/10/31、付款條件月結 30 天,「來源請購單」清單可選 PR-202610-0001(王小明,2 項)或「(不從請購單轉入)」 判斷卡:採購單預填資料仍要核對,單價先帶入參考進價,付款條件欄位空白才帶入供應商設定,範例為大同茶行、月結 30 天、預定交貨日 2026/10/31

六、填寫驗收單:分清楚訂購量、實收量與合格量

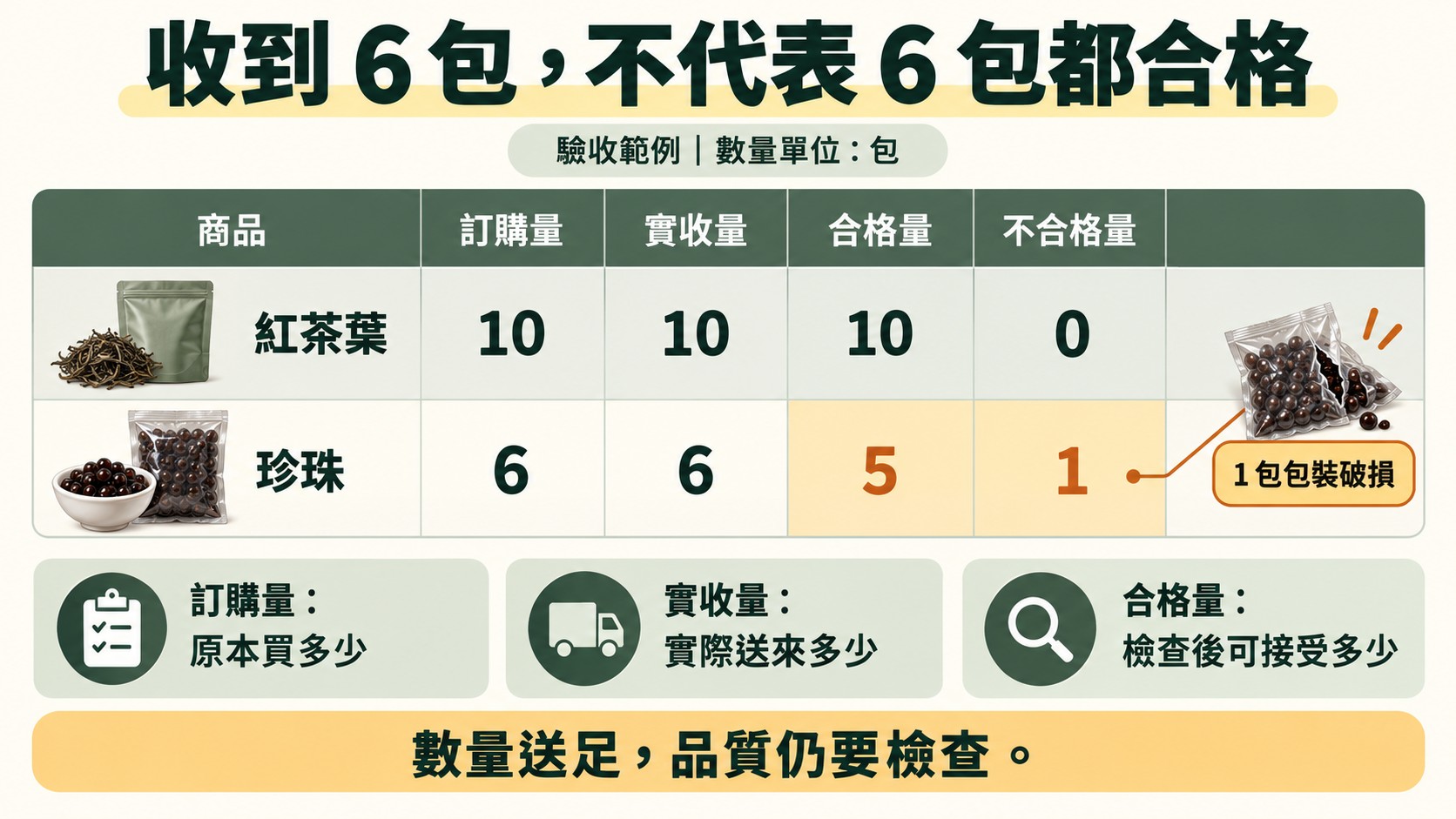

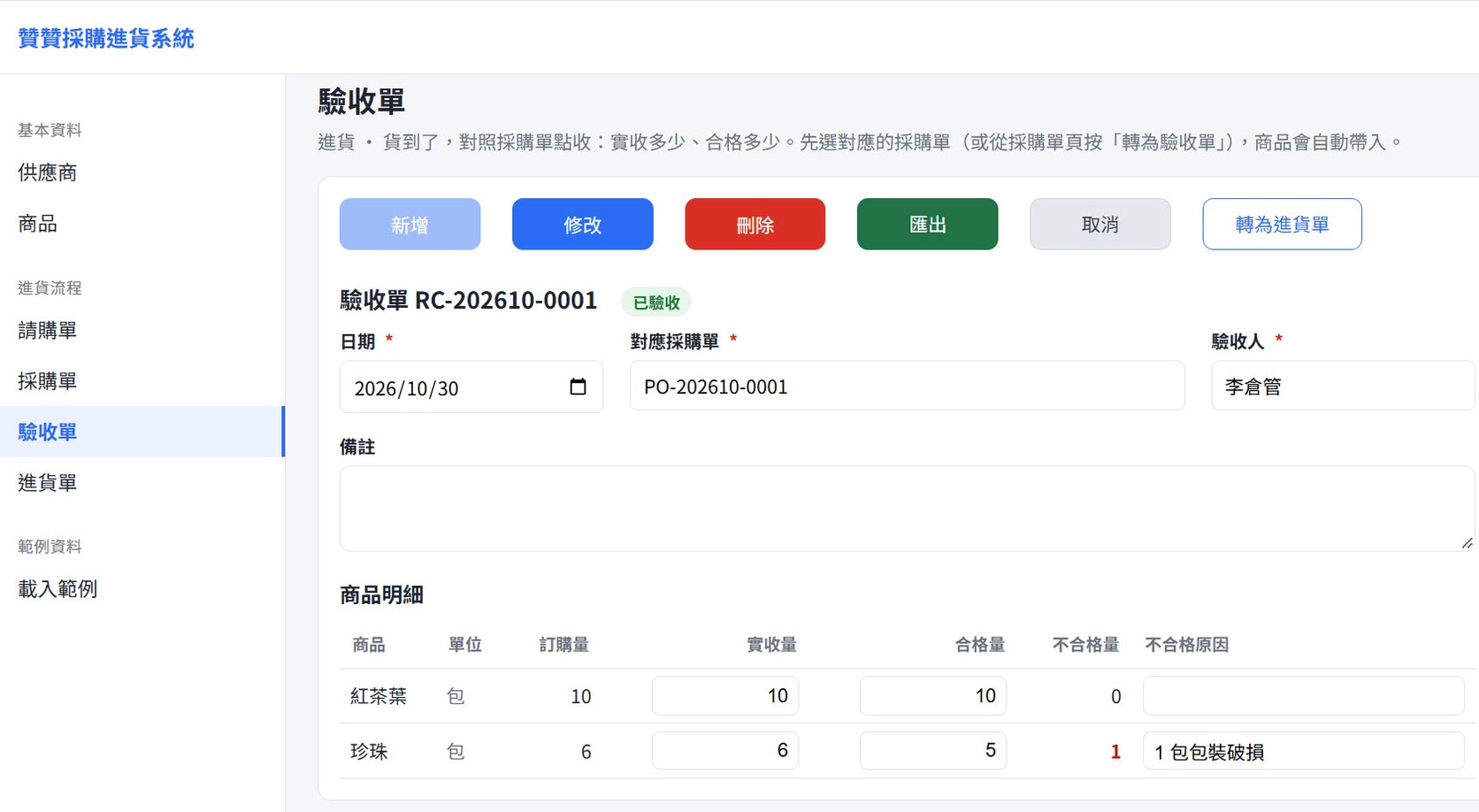

進入「驗收單」頁面,先在「對應採購單」選取 PO-202610-0001,也可以直接在採購單頁面按「轉為驗收單」,商品明細就會自動帶入,實收量與合格量先預設為訂購量,要依實際點收結果修改。範例的驗收日期是 2026/10/30,「驗收人」填「李倉管」,單據編號為 RC-202610-0001,狀態是「已驗收」。商品明細的欄位依序是「訂購量」「實收量」「合格量」「不合格量」與「不合格原因」:紅茶葉訂購 10 包、實收 10 包、合格 10 包,不合格量是 0;珍珠訂購 6 包、實收 6 包,合格只有 5 包,不合格量由實收量減合格量算出,因此是 1,並在「不合格原因」記錄「1 包包裝破損」。驗收完成後,按「轉為進貨單」就能往下一步。

訂購量、實收量與合格量分別回答三個問題:原本買多少、實際送來多少、檢查後可以接受多少。珍珠的例子就很清楚,數量送足了,不代表品質全部合格,送來的 6 包裡只有 5 包能接受。這也說明採購與驗收為什麼要分開記錄,買的、收的與接受的,本來就可能是三個不同的數字。不合格的那 1 包,還需要和供應商協調退換、補貨或金額調整,這些處理屬於實務上的後續溝通,驗收單裡的紀錄是談這些事的依據,而不是系統裡已經附帶了相關功能。

驗收單 RC-202610-0001(已驗收):2026/10/30、對應採購單 PO-202610-0001、驗收人李倉管,紅茶葉訂購 10、實收 10、合格 10,珍珠訂購 6、實收 6、合格 5、不合格 1(1 包包裝破損) 比較卡:驗收範例,紅茶葉訂購、實收、合格、不合格為 10、10、10、0,珍珠為 6、6、5、1(1 包包裝破損),說明收到 6 包不代表 6 包都合格

七、建立進貨單:依驗收結果確認正式進貨

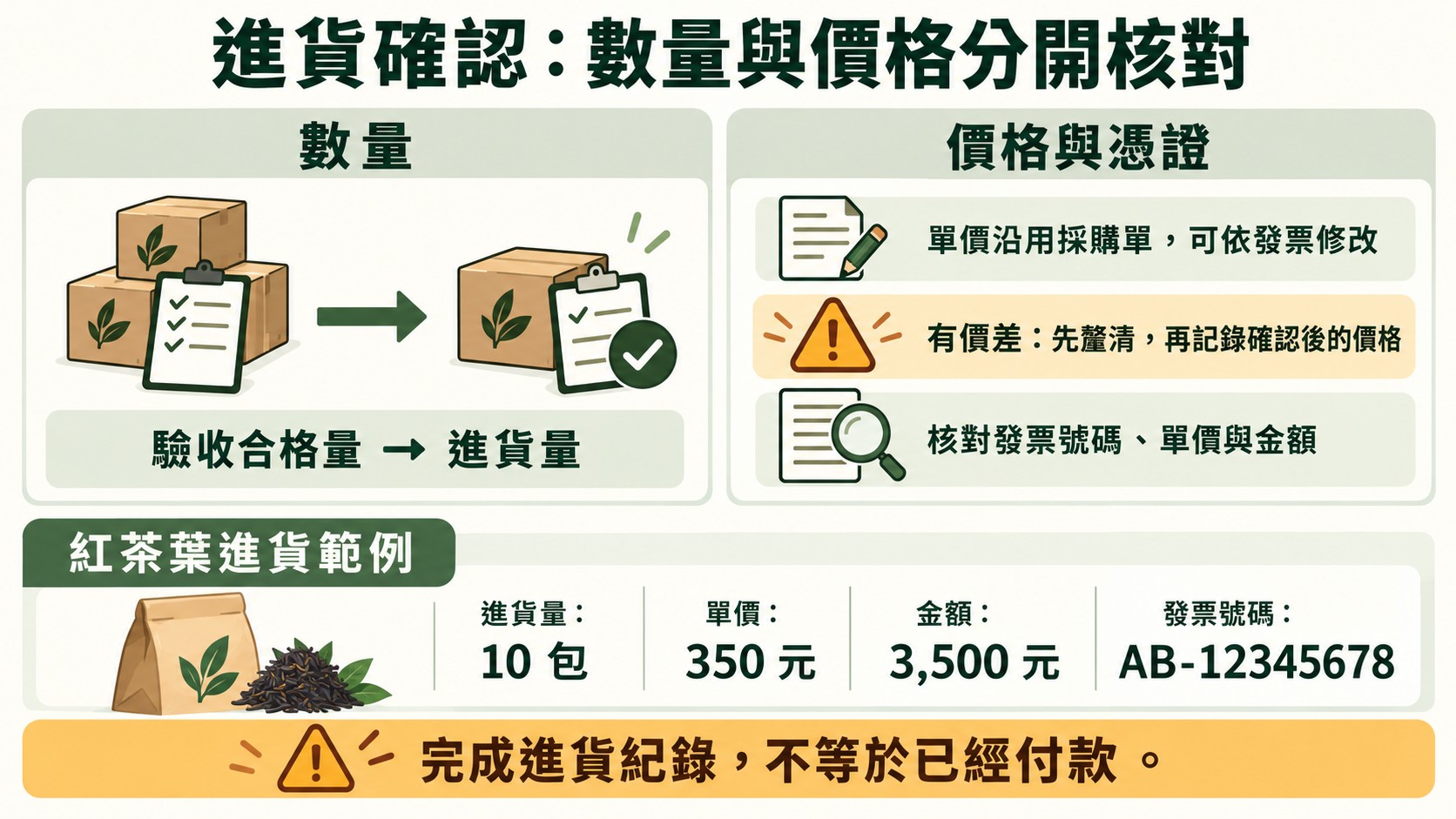

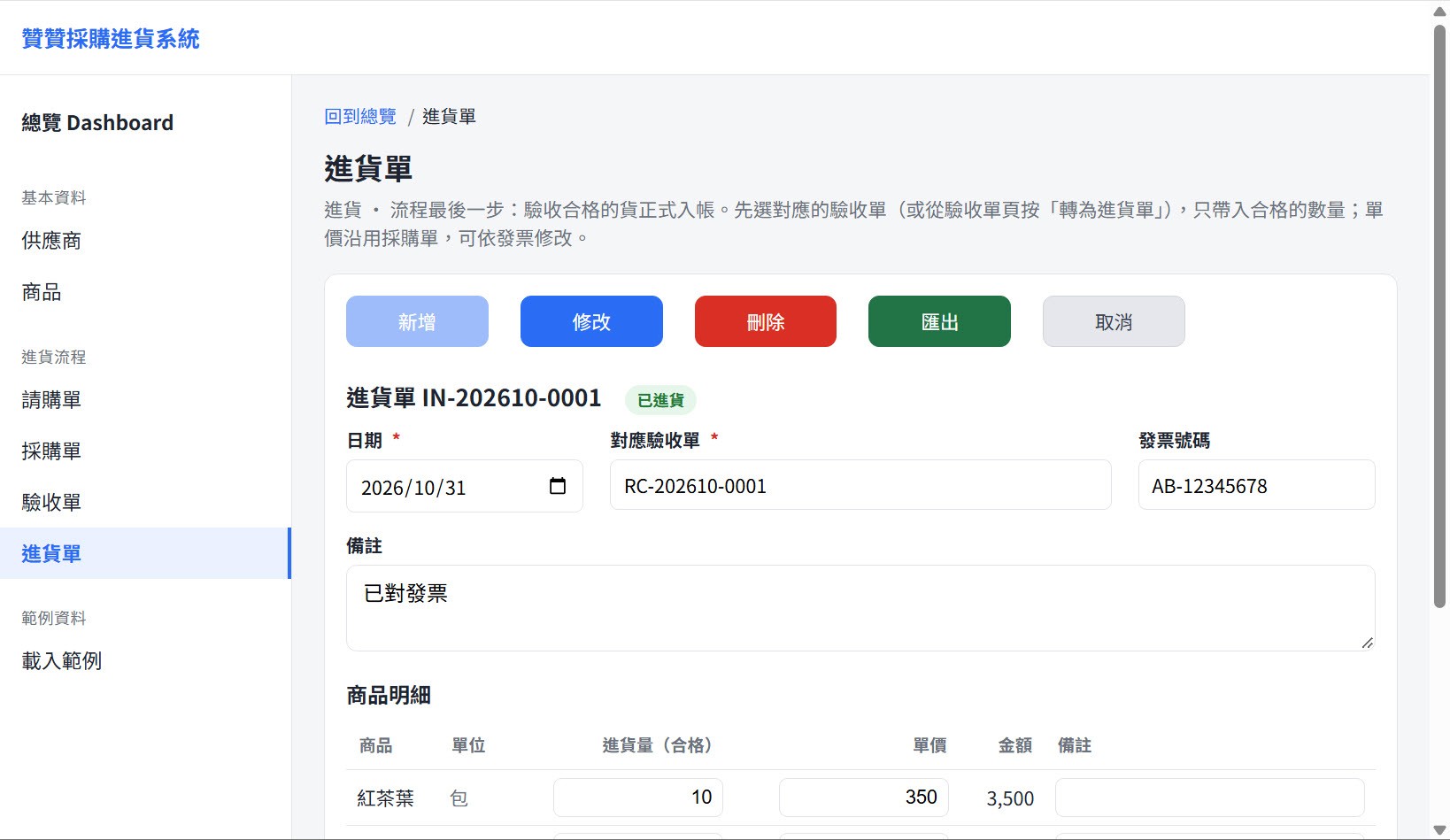

進入「進貨單」頁面,在「對應驗收單」選取 RC-202610-0001,也可以從驗收單頁面按「轉為進貨單」,頁面上的說明寫明只會帶入驗收合格的數量,單價則沿用採購單,可依發票修改,確認後按「新增」。範例的進貨日期是 2026/10/31,「發票號碼」填 AB-12345678,備註寫上「已對發票」,單據編號是 IN-202610-0001,狀態為「已進貨」。商品明細的欄位是「進貨量(合格)」「單價」與「金額」,其中紅茶葉的進貨量是 10 包,單價 350 元,金額 3,500 元。

進貨單承接的是驗收的結果,所以數量依合格量而定,不是送來多少就記多少。單價雖然沿用採購單,仍然可以依發票修改,但發票上的價格若與採購約定不同,要先和供應商釐清差異,再記錄確認後的價格,不是收到發票就直接改價。發票號碼要和供應商的憑證核對,單價與金額也要逐項對一次,確認和採購單、發票都對得上。如果有破損品,供應商怎麼請款,也要先釐清。還要分清楚的是,完成進貨紀錄不等於已經付款,付款是另一個環節,這個範例沒有處理。

進貨單 IN-202610-0001(已進貨):2026/10/31、對應驗收單 RC-202610-0001、發票號碼 AB-12345678,紅茶葉進貨量 10 包、單價 350、金額 3,500 判斷卡:進貨確認分數量與價格兩條路徑核對,紅茶葉範例進貨 10 包、單價 350 元、金額 3,500 元、發票 AB-12345678,完成進貨紀錄不等於已經付款

從單據操作理解進貨管理

從需求提出、向供應商下單、到貨檢查,到貨品正式收下,這次操作把每一個階段都留在各自的單據上。分開記錄的好處在於,一旦數量或價格對不起來,就能沿著單據往回找,看是採購時就不同、驗收時發現差異,還是進貨核對發票時才改動,不必在一堆資料裡猜測問題出在哪裡。

贊贊小屋做這套系統,也是希望透過自己動手填單,把原本抽象的管理觀念變成看得到、點得到的流程。單據能一張張對得上,是進貨管理最基本的起點;至於進貨價格怎麼影響存貨成本,則是另一個層次的問題,要先把貨品怎麼進來看清楚,才有條件往下談。

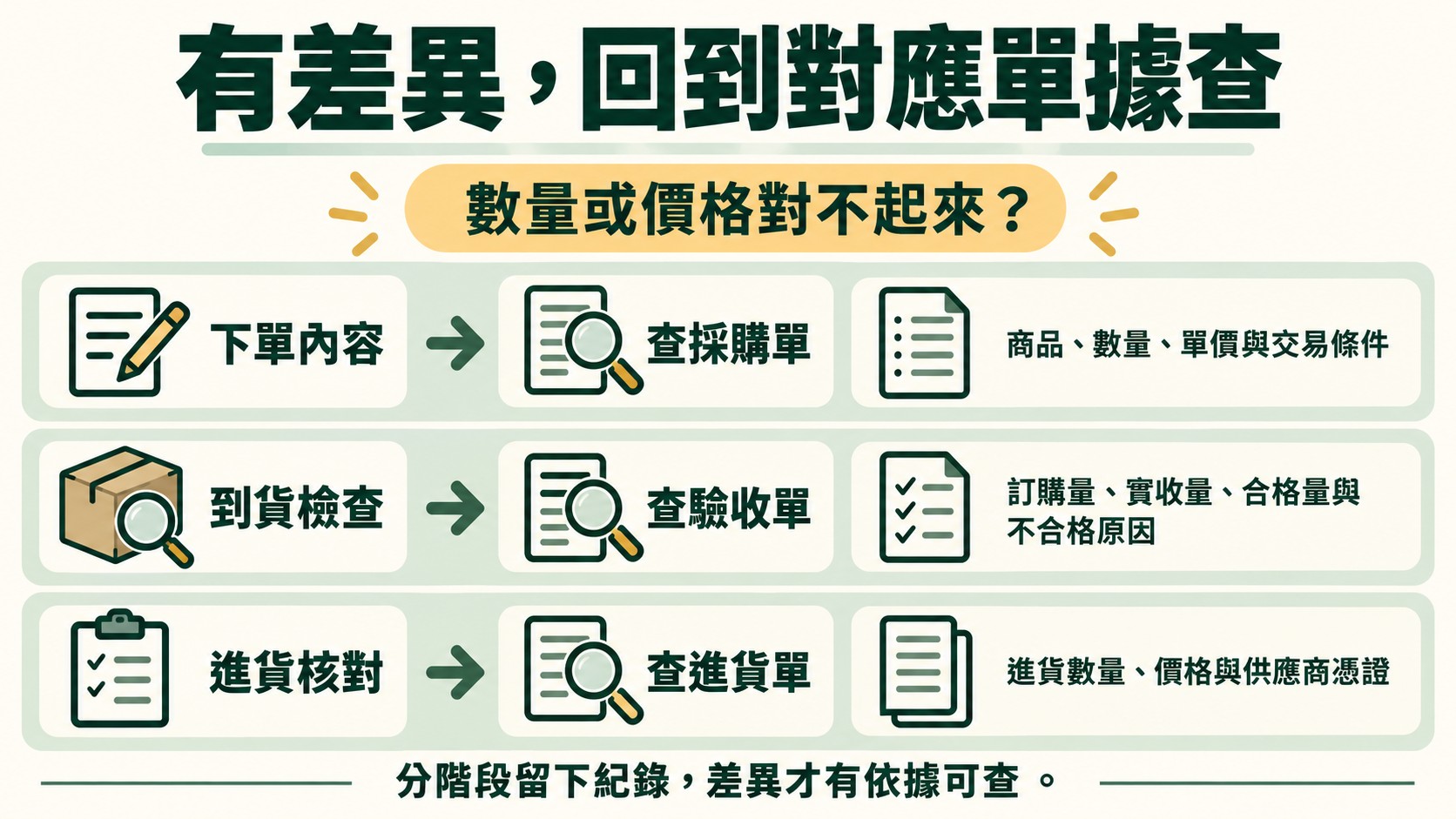

總結卡:數量或價格對不起來時,下單內容查採購單、到貨檢查查驗收單、進貨核對查進貨單
